Подготовительные работы к отопительному сезону завершены в 68% жилых домов Казахстана. Школы и детские сады, а также поликлиники и больницы готовы чуть лучше - почти на 90%. Однако, не во всех регионах ситуация одинаковая - об этом на заседании Правительства доложил глава Минпрома.
Канат ШАРЛАПАЕВ, МИНИСТР ПРОМЫШЛЕННОСТИ И СТРОИТЕЛЬСТВА РК:
Отстают от графика по объектам образования 5 регионов: Восточно-Казахстанская, Карагандинская, Павлодарская, Алматинская области и город Алматы. Низкие показатели по объектам здравоохранения в Карагандинской, Алматинской, Акмолинской областях и городах Шымкент и Алматы. Ненадлежащие темпы готовности в жилых дома также отмечаются в Шымкенте.
В целом, по республике планируют отремонтировать 546 км тепловых сетей - это текущий и капитальный ремонты, а также реконструкция. Две трети работ - а это около 345 км - уже привели в порядок. Кроме этого, к сезону нужно подготовить 12 тысяч котельных, 10 тысяч уже готовы. Бектенов напомнил, что до начала отопительного сезона остался практически месяц, а заверения многих руководителей не убедили его в высокой результативности работ.
Олжас БЕКТЕНОВ, ПРЕМЬЕР-МИНИСТР РК:

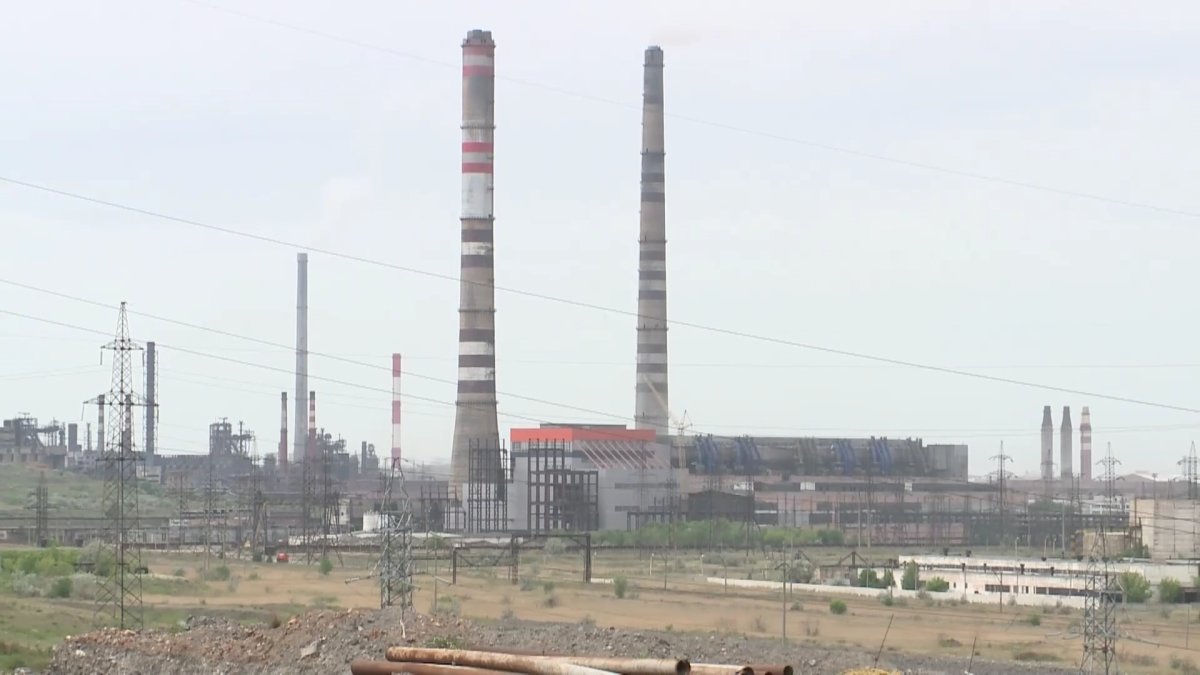

Так, например, по Карагандинской области. Не завершены в срок ремонты котла №2 и еще не начат капитальный ремонт котла №1 на ТЭЦ-2 АО «Qarmet». Кроме того, есть задержки ремонта котла №7, хотя в мае аким региона заявлял, что его введут в срок. В целом, это вызывает сомнение по своевременной готовности Темиртау к зиме, обеспечении нужных тепловых мощностей и их резерва.
Опасения главы Кабмина вызвала также ситуация в Шахтинске и Мангистауской области. Акиматам поручили до конца сентября завершить ремонтные работы на тепловых сетях, до 1 сентября обеспечить полную готовность объектов образования, а до 15 октября - объектов здравоохранения, ЖКХ и жилого фонда.
